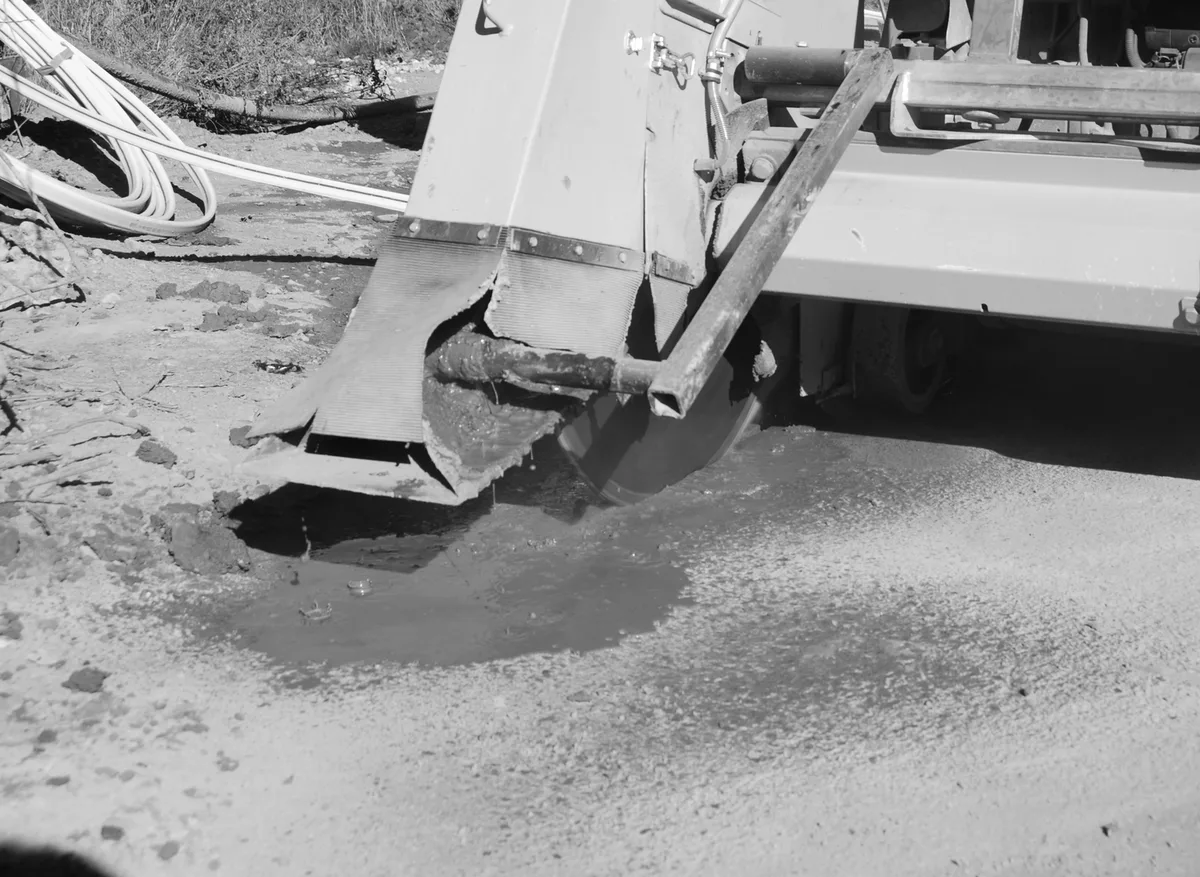

Microtrincea e minitrincea: la posa rapida della fibra ha regole precise.
5 min di lettura
Un cantiere di scavo tradizionale in centro chiude una via per giorni: sottofondo rimosso per un metro di profondità, mezzi pesanti, transenne. La stessa tratta, in microtrincea, si chiude in ore. Per un’azienda che aspetta l’allaccio, o per un ente che deve rispettare le scadenze di un bando pubblico, la differenza non è solo di cantiere: è tempo utile guadagnato. Ma la tecnica più veloce non elimina i permessi. Li sposta, e cambia cosa bisogna verificare prima di firmare.
Un decreto, non un’abitudine di cantiere
Nel 2013 lo Stato ha dato uno status normativo preciso a ciò che i cantieri chiamavano già in modo informale «scavo stretto». Il Decreto del Ministero dello Sviluppo Economico 1° ottobre 2013 (Gazzetta Ufficiale n. 244 del 17 ottobre 2013, in vigore dal 1° novembre) disciplina le specifiche tecniche di scavo e ripristino per la posa di infrastrutture digitali nelle strade. Accanto allo scavo tradizionale introduce le tecnologie a ridotto impatto ambientale: trivellazione orizzontale controllata e minitrincea, con obblighi differenziati per strade urbane, extraurbane e autostrade. Un punto pratico spesso ignorato: il decreto chiede di posare l’infrastruttura fuori dalla carreggiata quando è tecnicamente possibile, non sotto le auto.
Il decreto definisce lo scavo a ridotto impatto con un intervallo dimensionale preciso: larghezza da un minimo di 3 cm a un massimo di 20 cm, profondità massima 50 cm. Una frazione della sezione di uno scavo tradizionale per condotte e cavidotti.
Microtrincea non è un sinonimo di minitrincea
Nel linguaggio di cantiere i due termini vengono usati come intercambiabili. Non lo sono davvero, e la differenza pesa quando si legge un preventivo. Il decreto disciplina un’unica categoria di scavo a ridotto impatto per la fibra su sede stradale, con l’intervallo già citato. Nella pratica corrente, gli operatori chiamano «microtrincea» la fascia più stretta e superficiale — pochi centimetri di larghezza, pochi decimetri di profondità, adatta a marciapiedi e aree pedonali — e «minitrincea» la fascia più ampia, fino al limite dei 20 cm, usata dove serve alloggiare più di un microtubo. Chi propone un preventivo con l’una o l’altra dizione descrive la stessa famiglia normativa, non due regimi diversi. La domanda giusta non è «quale decreto», ma «quali dimensioni state chiedendo di autorizzare, e su quale porzione di strada».
Il permesso non sparisce, cambia interlocutore
Uno scavo più piccolo non significa uno scavo senza autorizzazione. Resta necessaria la concessione per manomissione di suolo pubblico rilasciata dall’ente proprietario della strada — Comune, Provincia o gestore autostradale — con tempi che dipendono dall’ente, non dalla tecnica scelta. Cambia invece la complessità dell’istruttoria: un tracciato a ridotto impatto interessa meno sottoservizi esistenti e semplifica la coesistenza con gli altri operatori che lavorano sulla stessa via.
Su questo punto interviene l’AGCOM. La delibera n. 452/22/CONS (dicembre 2022), che approva le linee guida sullo sviluppo delle infrastrutture digitali, impone a ogni gestore di infrastrutture fisiche e operatore di rete di soddisfare, a condizioni trasparenti e non discriminatorie, le richieste ragionevoli di coordinamento delle opere di ingegneria civile — in particolare quando i lavori sono finanziati anche solo in parte con risorse pubbliche, come accade spesso nei cantieri del piano banda ultralarga. In pratica: se un ente sta già scavando per un altro sottoservizio nella stessa strada, un operatore di rete può chiedere di condividere lo scavo. Per chi pianifica un intervento, questo si traduce in una verifica da fare per tempo: ci sono cantieri coordinabili nella stessa via? Si risparmiano permessi e un secondo cantiere.
Il ripristino è il punto dove si vince o si perde
Lo scavo a ridotto impatto è rapido; il ripristino del manto stradale resta il passaggio più delicato, ed è quasi sempre il primo motivo di contestazione da parte degli enti proprietari della strada. Il ripristino avviene tipicamente in due fasi distinte: una provvisoria, subito dopo la posa del microtubo, e una definitiva, dopo che il rinterro si è assestato. Bruciare questo passaggio — asfaltare subito in via definitiva su un sottofondo non consolidato — produce le classiche fessurazioni e gli avvallamenti che ricompaiono dopo qualche mese, con l’ente che chiede il rifacimento a chi ha scavato. Un capitolato serio distingue sempre le due fasi per iscritto: chi commissiona il lavoro dovrebbe pretenderlo prima dell’avvio cantiere, non scoprirlo al collaudo.
Quando ha senso, per un’azienda o un ente
La posa a ridotto impatto conviene quando la tratta corre su suolo pubblico gestito da terzi — dal cancello aziendale al pozzetto dell’operatore, da un edificio pubblico alla dorsale di quartiere — e quando i tempi di chiusura strada sono un vincolo reale: aree pedonali, centri storici, aree ospedaliere, campus con traffico interno continuo. Ha meno senso in un’area privata recintata, dove lo scavo tradizionale resta spesso più semplice da autorizzare. In entrambi i casi, la scelta della tecnica si decide meglio in sopralluogo, non a preventivo firmato.
Cosa fare
- Chiedete sempre le dimensioni esatte di scavo proposte (larghezza, profondità) e verificate che rientrino nei limiti del DM 1° ottobre 2013.
- Verificate chi rilascia la concessione di manomissione (Comune, Provincia, gestore autostradale) e i suoi tempi tipici, prima di fissare una data di consegna.
- Chiedete se esistono cantieri coordinabili nella stessa via: la delibera AGCOM 452/22/CONS vi dà titolo per farlo.
- Pretendete nel capitolato le due fasi di ripristino, provvisoria e definitiva, con responsabilità scritte in caso di cedimenti successivi.
- Fate seguire ogni tratta interrata da una certificazione OTDR: lo scavo si richiude, la tratta resta per anni.
Il punto
La tecnica a ridotto impatto ha reso la fibra più veloce da posare in strada; non ha reso i permessi più semplici da ottenere né il ripristino meno importante. Per questo seguiamo tutta la filiera — dalla dorsale fino al cablaggio interno della sede — dal sopralluogo al collaudo, sia negli interventi per la pubblica amministrazione sia in quelli per gli operatori di telecomunicazioni.
Dovete far posare una tratta in fibra su suolo pubblico, o pianificare i permessi di un cantiere prima che diventi un problema? Contattateci: sopralluogo e preventivo gratuiti, con la tecnica di scavo giusta per il vostro caso.
